各期建设事业介绍
1期 (1992~2001)
- 1992.11
- 101个月
- 2001.03
第一航站楼 第1、2跑道
旅客容量每年4000万人次
总事业费5.6万亿韩元
- 1第一航站楼 50.7万平方米
- 2跑道 2条
- 3停机坪 旅客60 货物20
2期 (2002~2008)
- 2002.01
- 77个月
- 2008.06
第3跑道 登机楼
旅客容量每年5400万人次
总事业费万亿韩元
- 1登机楼 16.7万平方米
- 2跑道1条
- 3停机坪 旅客60 货物20
3期 (2009~2017)
- 2009.06
- 103个月
- 2017.12
第二航站楼 配套建筑
旅客容量每年7700万人次
总事业费4.6万亿韩元
- 1第二航站楼 38.8万平方米
- 2停机坪 旅客54 货物11
4期 (2017~2024)
- 2017.11
- 84个月
- 2024.10
第4跑道 第二航站楼
旅客容量每年1亿600万人次
总事业费4.8万亿韩元
- 1第二航站楼 34.7万平方米
- 2跑道1条
- 3停机坪 旅客62 货物13

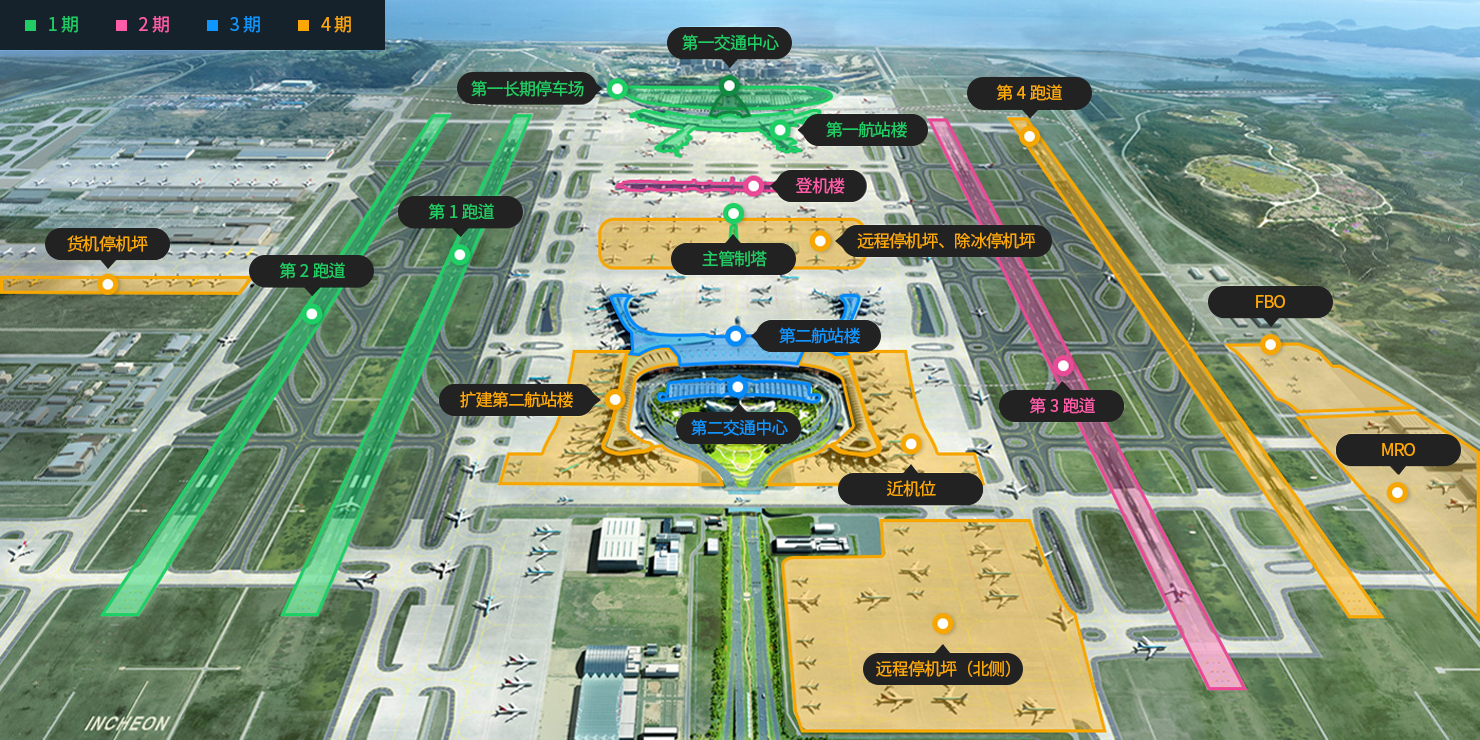

建设事业示意图
仁川机场现状
分类 | 现状 | |
---|---|---|
航站楼面积 | 第一航站楼 | 50.7万平方米 |
第二航站楼 | 73.5万平方米 | |
登机楼 | 16.6万平方米 | |
每年处理能力 | 旅客 | 1亿600万人次 |
货物 | 630万吨 | |
飞行 | 60万次 | |
跑道规格 | 第1·2跑道(1期) | 3,750x60m |
第3跑道(2期) | 4,000x60m | |
第4跑道(4期) | 3,750x60m | |
停机坪 | 旅客 | 225个 |
货物 | 60个 |
