3단계 건설사업
역사적인 제2 여객터미널 오픈으로 새로운 하늘길을 열었습니다.
대한민국이 복수의 국제선 터미널 시대 개막으로 더 높이 날아오릅니다. 미래 공항의 새로운 기준을 제시하며 글로벌 리딩 공항으로 도약한 인천국제공항은 3단계 건설사업을 통해 연간 여객 7,700 만 명, 화물 500 만 톤을 처리할 수 있게 되어 글로벌 메가 허브공항으로의 발판을 마련하였습니다.
-
운항처리능력 약 - 회
-
항공화물 50만 톤
-
여객수용능력 연2,300만 명
3단계 건설사
건설기간
103개월
사업비(자체 조달)
4조 5,754억원

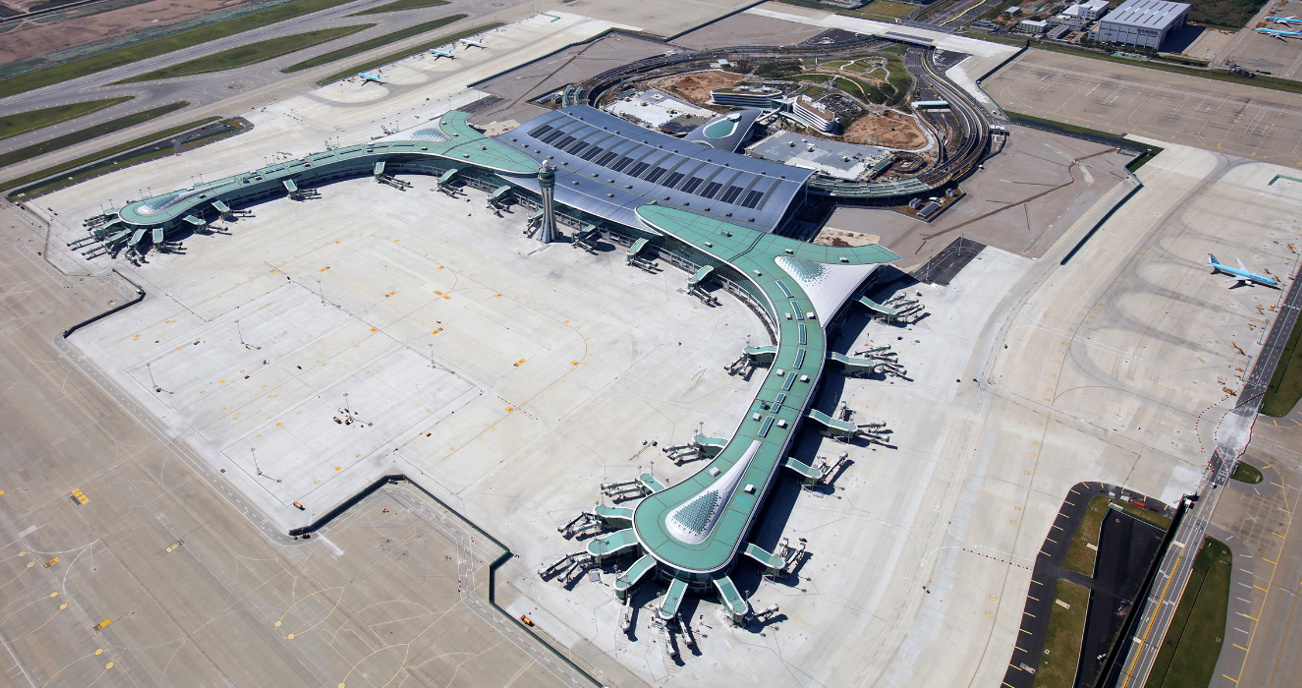

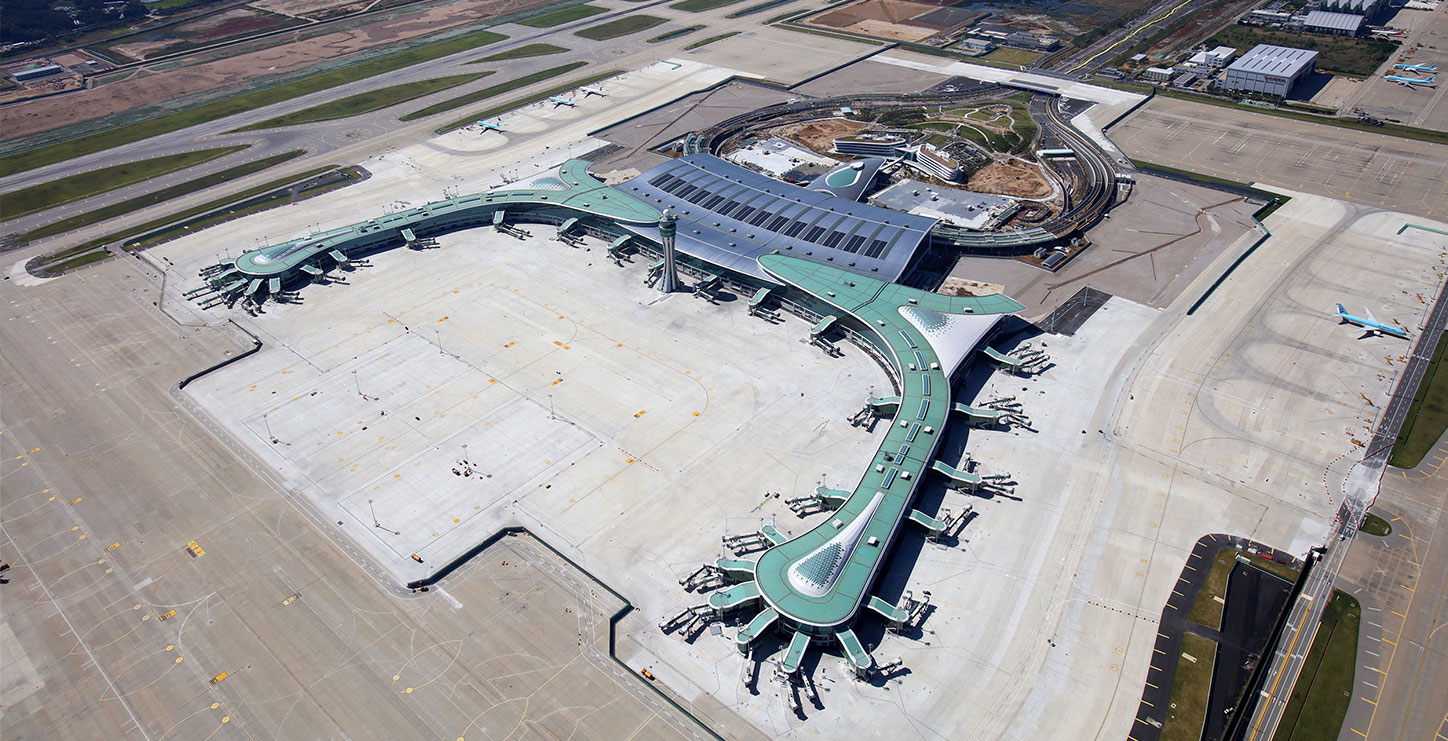

제2여객터미널
38만 7천㎡

여객계류장
54개소
화물계류장
11개소
여객수용능력
연 2,300만명
화물처리능력
연 50만톤
운항처리능력
-

수하물처리능력
(T2)
- 출발 : 5,250 bags/hr
- 환승 : 1,550 bags/hr
- 도착 : 12,240 bags/hr
교통센터
18만 4천㎡
주차장
1만 981면
공항철도

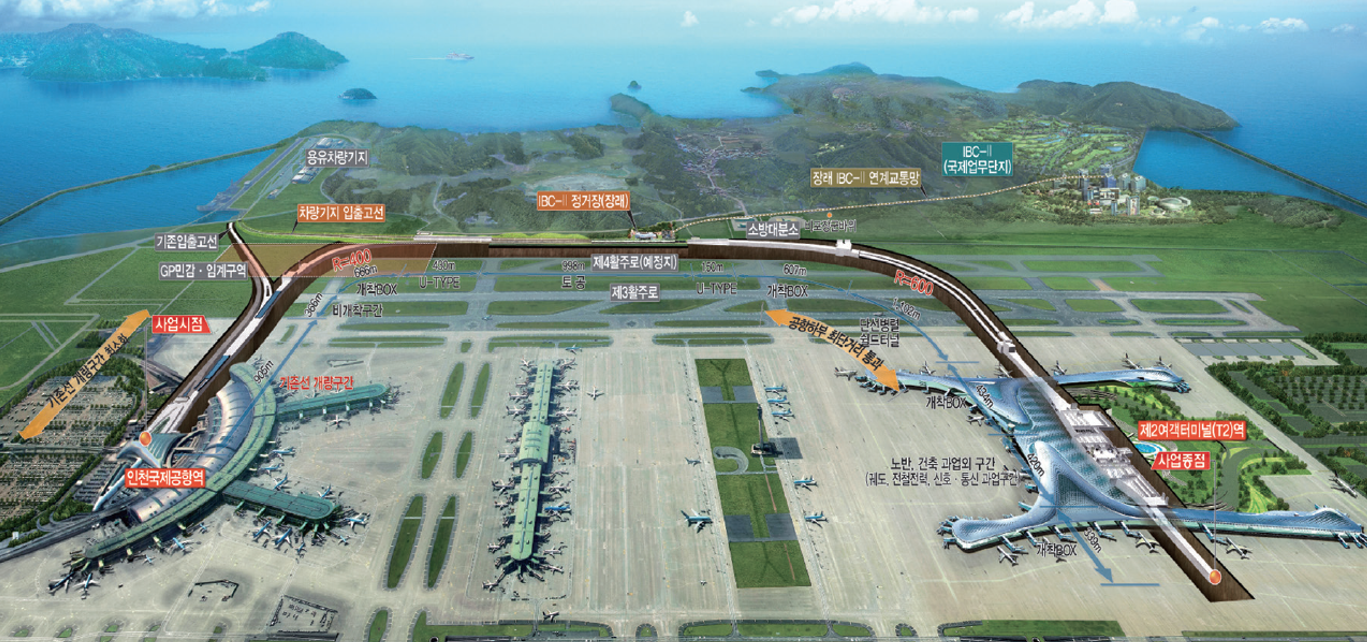

T1↔T2 연결철도 6.4km
항공기 등급 안내
항공기 등급
항공기 등급 | 주날개 폭 | 주륜 외곽 폭 | 항공기 종류 |
---|---|---|---|
C급 | 24m-36m 미만 | 6m-9m 미만 | B737, A320 |
D급 | 36m-52m 미만 | 9m-14m 미만 | A300, B767 |
E급 | 52m-65m 미만 | 9m-14m 미만 | B747 |
F급 | 65m-80m 미만 | 14m-16m 미만 | A380 |
3단계 건설개요
기간 | 2009.06 ~ 2017.12 (103개월) |
---|---|
규모 |
제2 여객터미널 38만 8천㎡ 여객계류장 54개소, 화물계류장 11개소 |
사업비 | 4조 5,754 억 원 |
주요연혁 |
2009.06.30 기본계획 (3단계) 변경고시 2013.06.14 제2여객터미널 땅파기 및 파일공사 착수 2018.01.18 인천국제공항 제2 여객터미널 오픈 |
운항처리능력 | 일일운항 연간 약 1,000회 이상 처리 가능 |
화물처리능력 | 50 만 톤 |
여객처리능력 | 연 2,300 만 명 |
공항철도 | 제1·2 여객터미널 연결철도 6.4㎞ |
